KAYTUS推千兆瓦級預製AI數據中心 提升部署效率

商業事

KAYTUS推千兆瓦級預製AI數據中心 提升部署效率
商業事

商業事

KAYTUS推千兆瓦級預製AI數據中心 提升部署效率

2026年06月25日 15:03 最後更新:15:23

KAYTUS作為人工智能(AI)基礎設施及液冷解決方案供應商,於ISC 2026展會上,發布其千兆瓦級、全預製集裝箱式液冷數據中心方案。該方案基於全廠預製模式,將數據中心標準化為三個模組化集裝箱單元,包括IT運算單元(IT Cube)、電力單元(Power Cube)及冷卻單元(Cooling Cube)。此設計實現IT、電力及冷卻系統的整合預製,支援更快部署及簡化項目執行。該架構可由3兆瓦基本單元,擴展至10兆瓦、15兆瓦、100兆瓦,以至高達1千兆瓦的AI工廠部署,並由KAYTUS提供單一供應商交付,涵蓋規劃、整合及營運。

阻礙歐盟AI工廠部署的三大主要挑戰

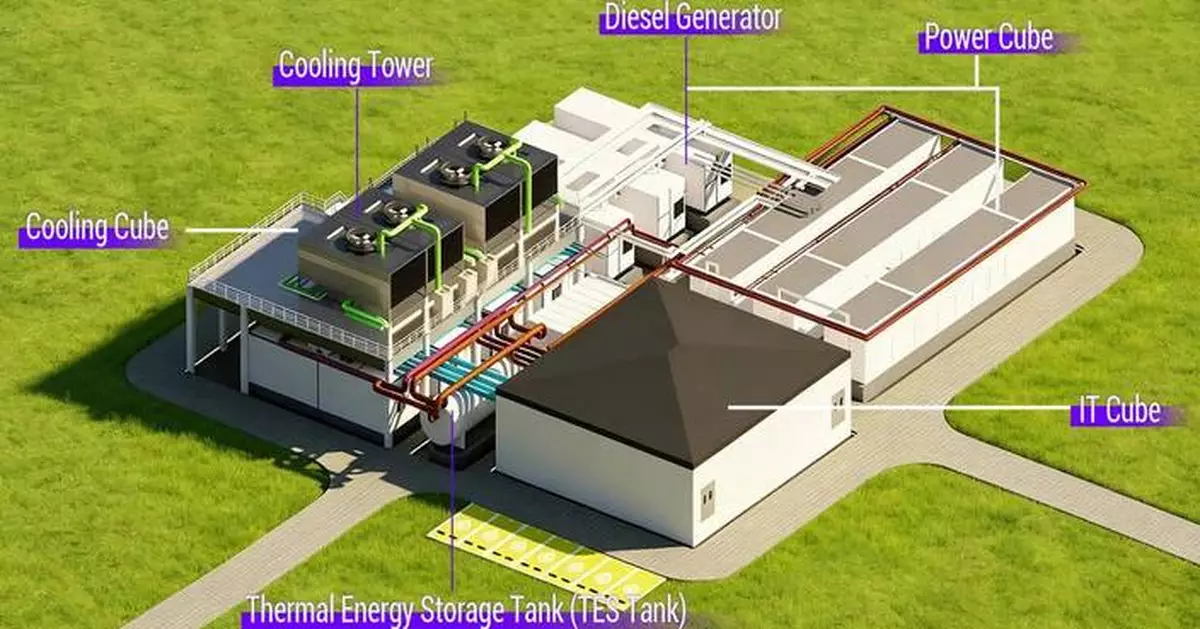

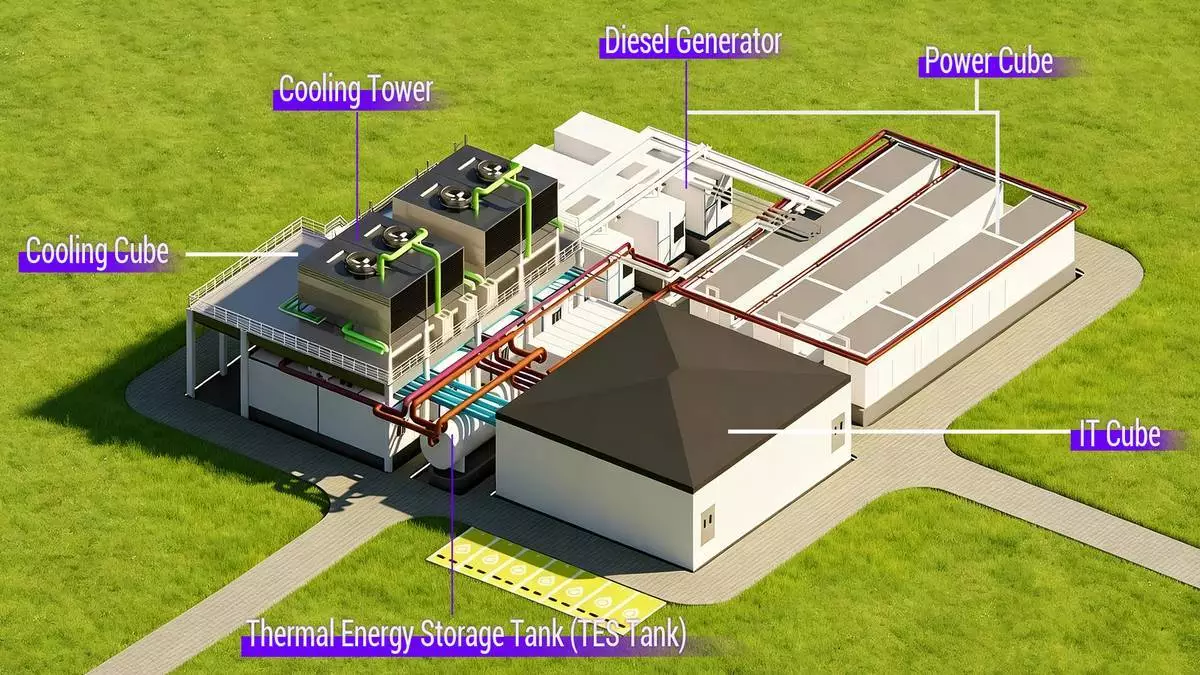

3兆瓦基本單元 AP圖片

3兆瓦基本單元 AP圖片

歐盟的「AI工廠」倡議,正加速各成員國對主權AI基礎設施的需求,因運算部署正轉向大規模、高密度AI叢集,必須迅速部署、整合及投入運作。然而,依賴傳統數據中心建設模式的營運商,持續面臨三大挑戰:

部署速度已成為歐盟AI基礎設施項目的關鍵要求,營運商必須承擔高昂的圖像處理器(GPU)機架共置成本及龐大資本投資,以迅速投入運作並加速收入產生。另一方面,傳統數據中心建設通常需時18至24個月,電力、機械及冷卻系統往往由多個獨立供應商交付。這種分散的交付模式,可能導致供應商之間協調出現落差,造成進度延誤、成本超支及收入延遲實現。

建設品質難以標準化及控制,因各地區的本地建設能力差異甚大。熟練勞工往往有限且成本高昂,而傳統建設標準可能未能達到高密度AI系統的要求。此外,多工種現場施工,令結構、承重、電力及液冷系統難以保持一致品質,尤其對於支援高密度GPU機架系統的部署。

龐大前期資本承諾帶來重大部署風險,而分階段擴展可能產生基礎設施兼容性挑戰。若需求模式轉變,單一項目階段建設千兆瓦級AI基礎設施,需要大量資本開支,並增加閒置容量的風險。然而,分階段項目擴展,可能導致不同世代的電力、冷卻及設施基礎設施之間出現互操作性問題,令營運商需選擇前期過度投資,或日後承擔昂貴的改造及返工要求。

KAYTUS的差異化方案:三款標準化單元的全廠預製

與僅預製IT機架及液冷模組,而將機械及電氣基礎設施留待現場建設的方案不同,KAYTUS在工廠預製涵蓋IT、電力及冷卻系統的完整數據中心。該方案以三個標準化集裝箱模組交付,實現整合部署、提升系統一致性及加快投入運作時間。

IT運算單元:標準化、高密度運算基礎設施

IT運算單元採用雙層堆疊集裝箱架構,運算機架安裝在下層,整合的電力及數據佈線則經上層佈置。冷熱通道物理分離,以優化熱管理,而完整系統整合在工廠完成,以提升部署一致性及降低現場複雜性。

一個3兆瓦基本單元整合18個液冷運算機架、12個網絡機架、5個儲存機架及5個伺服器管理機架。每個液冷機架支援150千瓦電力密度,並設有明確升級路徑至200至227千瓦,以支援下一代AI加速器及高密度運算平台。冷卻分配單元(CDU)配置1+1冗餘,每單元提供1,200千瓦冷卻能力,支援高溫冷卻水運作,主側供水/回水溫度為攝氏35/45度,次側供水/回水溫度為攝氏40/45度。該系統亦整合標準三層脊葉核心網絡架構,允許多個3兆瓦單元互連,並作為統一AI叢集管理。次側液冷迴路、流量控制閥及洩漏檢測系統均在工廠完全整合。閥門控制可配置為手動操作、遙距電動控制或智能能源閥門管理,實現靈活的現場及遙距操作。

電力單元:冗餘、高可靠性電力基礎設施

電力傳輸單元(PTU)外殼及柴油發電機外殼獨立在工廠預製,以支援模組化電力部署。每個PTU額定功率為2,500千伏安,整合中壓變壓器、高低壓開關設備、高頻不間斷電源(UPS)系統,以及電網與發電機電源之間的自動轉換開關。配套的柴油發電機單元在付運前已完全組裝、整合及進行工廠測試。交付前完成全場景模擬測試,包括負載轉換開關及短路測試,有助確保電力可靠性、系統安全及加快現場調試。

完整的電力系統設計符合Uptime Institute Tier III級N+1可用性要求,採用2+1冗餘架構,以消除單點故障。若電網斷電,電池系統會橋接關鍵負載,同時柴油發電機啟動並接管供電,防止運算工作負載中斷。這可為高密度GPU叢集及關鍵AI工作負載,提供24小時不間斷運作。

冷卻單元:液冷部署的高效熱管理

冷卻單元整合兩個預製冷卻子系統:高溫液冷源及低溫風冷冷水機組,閉路冷卻塔安裝在外殼上層平台。液冷機組提供4,200千瓦冷卻能力,供水及回水溫度為攝氏35/45度,而冷水機組提供3,300千瓦冷卻能力,供水及回水溫度為攝氏18/24度。兩個子系統均整合冗餘水泵、水處理及壓力管理系統,以支援高可用性及運作穩定性。熱緩衝罐在電力事件後提供10分鐘備用冷卻,涵蓋發電機啟動時間,而72小時應急儲水則在供水中斷時支援持續冷卻。所有系統在付運前均在工廠進行壓力測試及故障轉移驗證,以降低現場調試風險。

快速部署、靈活擴展、一致品質、全生命週期支援

所有三種單元類型的全廠預製,從根本上重新定義AI數據中心的工程設計、整合及交付方式。透過將IT、電力及冷卻整合從施工現場轉移至受控的工廠環境,該模式可在部署速度、建設品質、資本效率及長期基礎設施靈活性方面,實現顯著提升。

加快收入實現時間是全預製模式的關鍵優勢。與傳統數據中心通常所需的18至24個月建設週期相比,預製單元架構可將部署時間縮短至約6至8個月,包括約一個月設計、三至五個月工廠製造及運輸,以及兩個月現場安裝及調試。

由於組裝、整合及系統級驗證在工廠完成,現場返工減至最少,調試風險亦降低。一個3兆瓦單元可在交付後一個月內投入運作,協助營運商加速收入產生、縮短回報週期及提高投資資本回報。

單一供應商問責制簡化項目執行並降低交付風險。KAYTUS根據單一合約提供端到端交付,涵蓋現場勘測、結構評估、水質評估、方案設計、工廠製造、貨運及清關、安裝、調試及持續營運支援。

這種單一聯絡點的整合交付模式,可降低項目管理開支、提高進度可預測性,並加強整個部署生命週期的問責制。

工廠控制的品質,確保跨部署的一致建設標準。所有單元模組均在受控工廠環境中,根據統一的工程及品質保證要求進行組裝、壓力測試及負載驗證。這種組裝精確度超越現場施工通常可達到的水平,並減少對可變本地施工勞工能力的依賴。

工廠預製方案有助從一開始就將液體洩漏、電氣故障及冷卻系統故障的風險降至最低。模組化架構亦允許單個單元進行維修或更換,而不會中斷整個叢集。整合的數據中心基礎設施管理(DCIM)監控,提供機架、配電、冷卻基礎設施及洩漏檢測系統的實時可視性,支援主動營運及更高系統可靠性。

增量擴展降低前期資本承諾,同時保留長期擴展靈活性。3兆瓦基本單元實現分階段部署,允許客戶從初始容量區塊開始,驗證運作,並隨著需求增長逐步擴展至100兆瓦或千兆瓦級AI基礎設施,而無需前期投入全部資本。由於電力及冷卻架構在不同部署世代中保持一致,擴展可在不對現有基礎設施進行重大修改或造成破壞性計劃維護窗口的情況下執行。這種方案特別適用於長週期AI基礎設施規劃,其中運算容量要求、GPU平台路線圖及客戶需求會隨時間不斷演變。

關於KAYTUS

KAYTUS是AI基礎設施及液冷解決方案的領先供應商,為雲端、AI、邊緣運算及其他新興應用,提供多元化創新、開放及環保產品。KAYTUS以客戶為中心,透過其適應性業務模式,靈活回應用戶需求。

(美聯社)

KAYTUS在ISC 2026公布兩項核心解決方案,專為新一代人工智能數據中心而設,包括千兆瓦級全預製集裝箱式液冷數據中心解決方案,以及專為人工智能工廠而設的智能營運管理平台KSManage Ultra。這些方案旨在滿足人工智能時代基礎設施日益增長的效率、性能、可擴展性及可靠性要求,實現大規模人工智能運算環境更快部署、優化散熱管理及統一營運。

KAYTUS千兆瓦級解決方案以3兆瓦基本交付單元為核心,可靈活擴展至1千兆瓦,部署時間較傳統數據中心建設縮短達六成。KSManage Ultra提供跨GPU、機架及數據中心層面的全棧可視性及主動營運管理,有助提升資源利用率、故障檢測及營運效率。KAYTUS亦在ISC 2026展示其更廣泛的全棧人工智能基礎設施組合,涵蓋運算、儲存、網絡、液冷、智能營運及性能優化。這些能力共同為歐洲客戶提供端到端支援,以部署可擴展、高密度及節能的新一代人工智能基礎設施。

KAYTUS@ISC26 AP圖片

KAYTUS@ISC26 AP圖片

隨著人工智能訓練及推理、科學運算及工業模擬工作負載需求加速增長,歐洲各地雲端服務供應商、超級運算中心、研究機構及企業正日益面臨複雜及實際的基礎設施挑戰。KAYTUS透過其最新人工智能數據中心基礎設施及智能管理解決方案,直接應對這些挑戰,重新定義人工智能設施的部署及營運方式。KAYTUS結合工廠預製基礎設施、模組化可擴展性及統一主動營運,實現更快部署、靈活容量擴展及更高效管理複雜、高密度人工智能環境。

KAYTUS的千兆瓦級集裝箱式液冷數據中心解決方案,將整個基礎設施堆棧標準化為三個工廠預製集裝箱模組:IT Cube、Power Cube及Cooling Cube。與僅預製IT機架或冷卻子系統的方法不同,KAYTUS工廠建造完整的數據中心基礎設施作為一個完全整合的系統。該架構從3兆瓦基本單元逐步擴展至15兆瓦、100兆瓦,最終達到1千兆瓦,為雲端供應商、人工智能服務供應商及超級運算平台提供可靠、節能及快速部署的大規模人工智能基礎設施基礎。

KAYTUS@ISC26 AP圖片

KAYTUS@ISC26 AP圖片

這三個Cube模組共同為客戶帶來四項核心成果:加速收入實現、一站式單一供應商交付、一致的工廠控制建造品質及靈活的增量擴展。3兆瓦交付單元可在抵達現場後一個月內投入運作,同時為擴展至千兆瓦級人工智能基礎設施提供清晰的模組化路線圖。

KAYTUS亦推出KSManage Ultra,其專為人工智能工廠環境而設的新一代智能基礎設施管理平台。KSManage Ultra透過整合帶內及帶外系統遙測技術,實現跨GPU、機架及數據中心層面的全棧可視性,以識別性能瓶頸並實現協調的系統級營運管理。該平台有助客戶超越碎片化、組件級監控,邁向大規模人工智能基礎設施的統一營運控制。

KAYTUS@ISC26 AP圖片

KAYTUS@ISC26 AP圖片

KAYTUS歐洲區總經理達倫·科克斯表示,KAYTUS提供獨特的垂直整合解決方案及深厚工程專業知識組合,涵蓋硬件、集群基礎設施、管理平台及代碼級服務。憑藉他們的4D工程專業知識——設計、開發、部署及數據中心營運,他們可在短短六個月內將一個30兆瓦的大型數據中心投入運作。他們長期致力於歐洲市場,並期待與當地生態系統合作夥伴攜手合作,協助雲端、研究、製造等領域的客戶高效且自信地建立及擴展其人工智能及高性能運算基礎設施。

KAYTUS已在歐洲、美國、日本、東南亞及其他全球市場部署超200兆瓦液冷人工智能數據中心基礎設施。在歐洲,KAYTUS在短短四個月內為一家歐洲基礎設施獨角獸企業交付一個百機架、高密度液冷人工智能數據中心,部署時間較傳統建設時間表縮短八成。透過專業現場調試及系統驗證服務,KAYTUS亦實現整體系統性能提升兩成,確保客戶人工智能工作負載穩定高效啟動。

KAYTUS預製集裝箱式液冷數據中心解決方案 AP圖片

KAYTUS預製集裝箱式液冷數據中心解決方案 AP圖片

(美聯社)
